3月31日,世界海拔最高、西藏首个塔式光热项目——西藏开投土硕100MW塔式光热项目发电机定子吊装作业,在全体参建人员协同配合下顺利就位,标志着项目核心设备安装取得关键性突破,为后续机组安装、调试及并网发电奠定坚实基础。

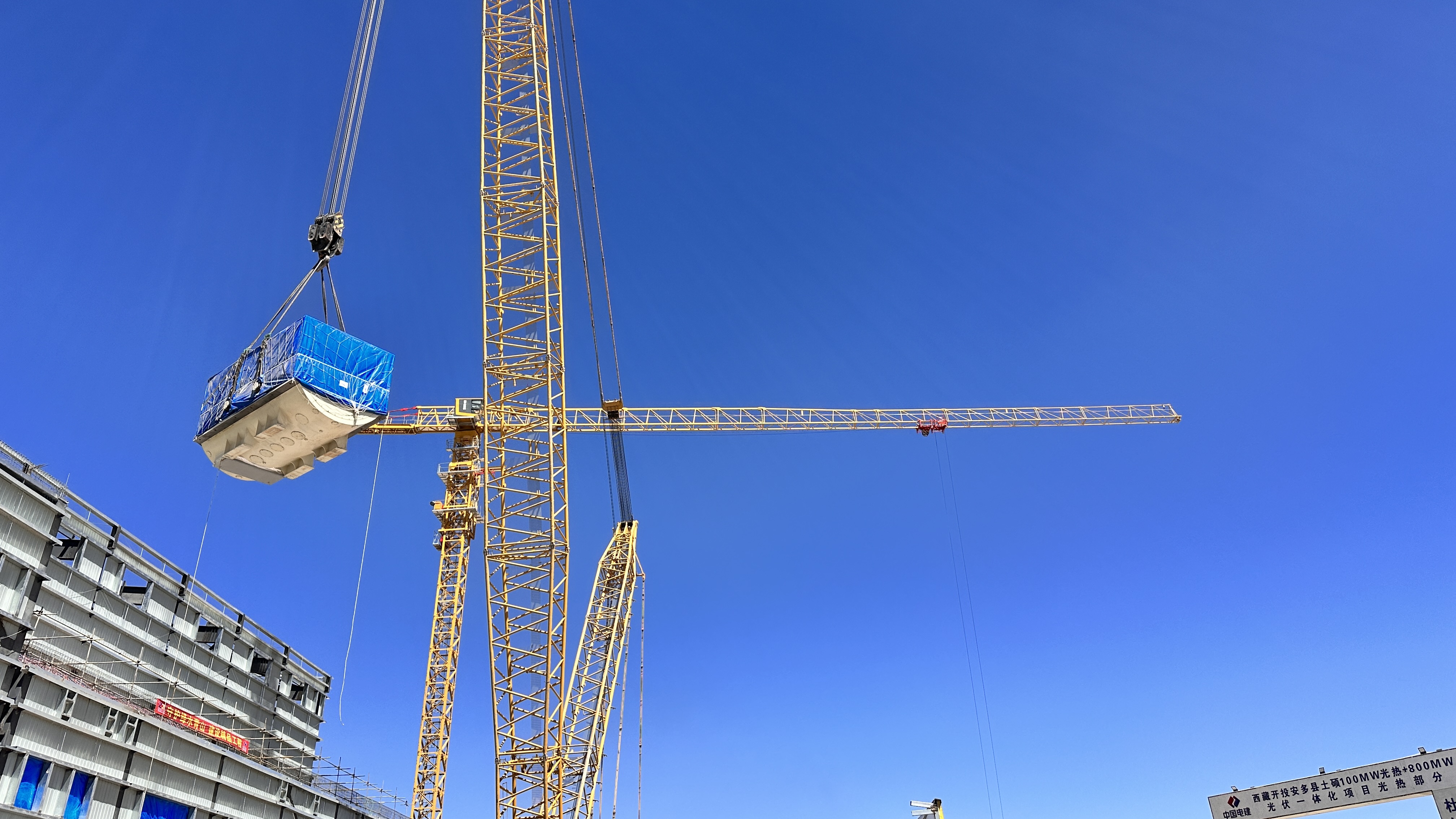

发电机定子吊装作业中
发电机定子是光热发电机组核心承重部件,吊装工作的精度将直接影响到机组后续运行安全与稳定。这次要吊装的定子长6.55米、宽3.6米、高3.64米,重约135吨。在海拔4700米、大风天气频繁的藏北高原,将这么一个庞然大物精准吊装到主厂房狭小基础机位,完成毫米级对位落槽,难度可想而知。过程中面临着高空风扰晃动、设备吊载失衡、低温影响机具性能、有限空间易发生磕碰偏移、地基沉降受力不均等多重风险,精度把控容错率极低。
为保障作业安全高效,项目前期成立专项小组,结合现场工况和定子参数制定专项吊装方案,优化设备选型、吊具组合等环节。作业前,技术人员全面检修调试吊装设备,并对作业人员开展安全技术交底。吊装过程中,指挥人员精准调度,作业人员严格按方案操作,平稳完成定子起吊、平移、对位,全程用高精度设备监测姿态与位移,确保精准落位,吊装全程安全无隐患。
项目工作人员合影
本次发电机定子的顺利吊装就位,拉开了西藏安多光热项目汽轮机发电机组的施工序幕。下一步,项目团队将加快推进定子找正、固定及后续配套安装,严把质量安全关,推动项目按期推进,助力藏北清洁能源基地建设。
文稿丨欧有卓玛 / 编辑丨边巴次仁 / 审核丨刘欢
